Строительство Орто-Токойской ГЭС планируют завершить в первом полугодии 2026 года

498








По информации, предоставленной Министерством энергетики Кыргызстана, ОАО «Чакан ГЭС» уже завершило около 80% работ по строительству Орто-Токойской ГЭС. Строительство продолжается активно в соответствии с установленным графиком.

Среди завершенных этапов:

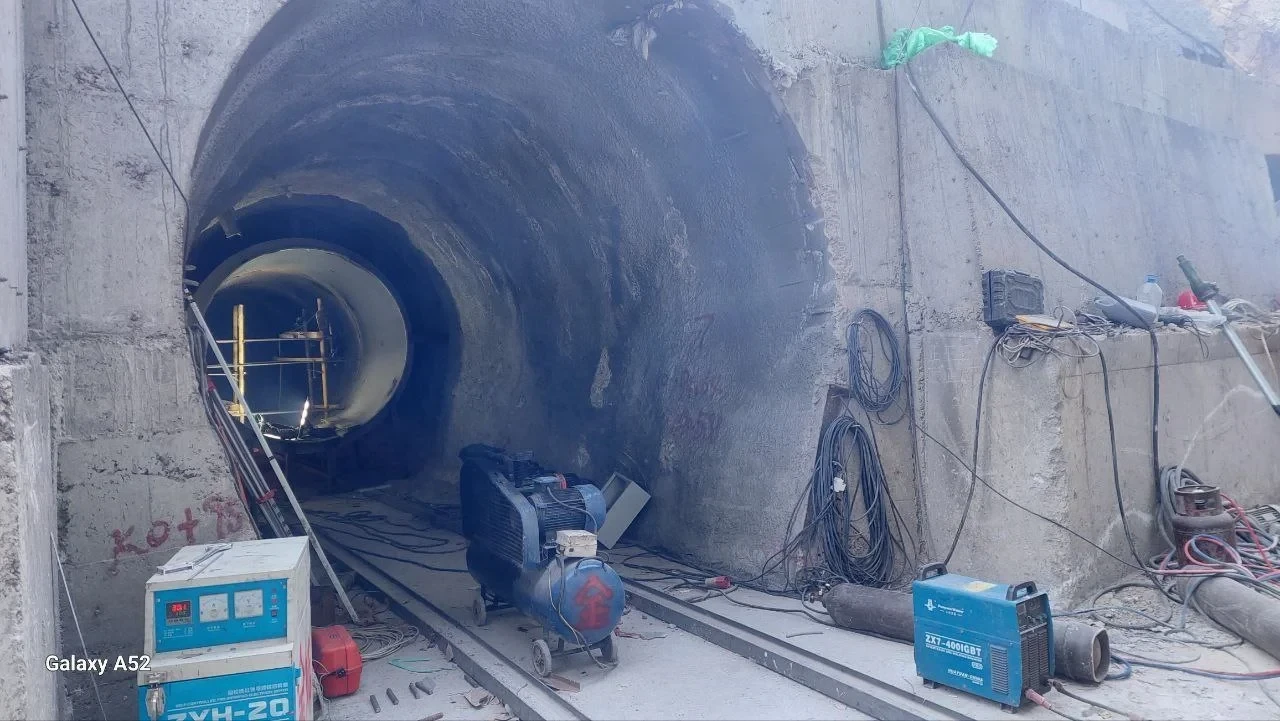

  • деривационный тоннель длиной 950 метров полностью готов;

  • идет бетонирование водопроводящего тоннеля;

  • осуществлены подготовительные работы и укрепление грунта, а также построены стены камеры в узле разветвления;

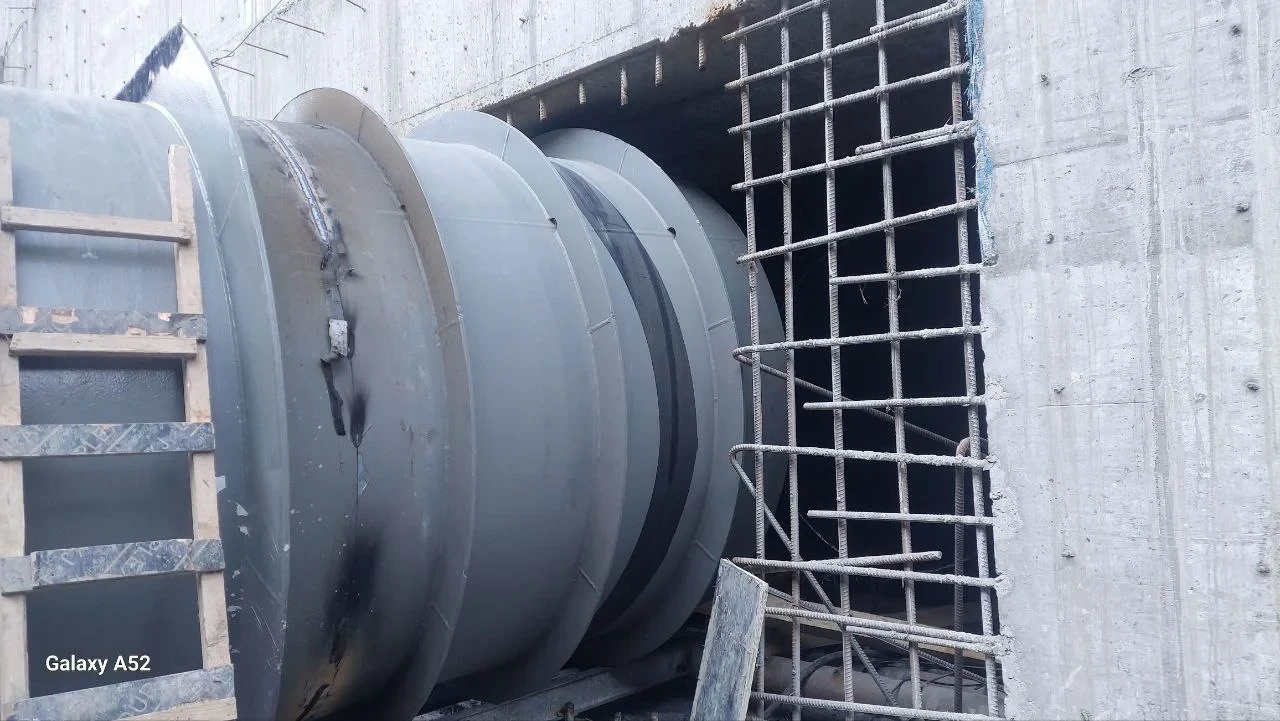

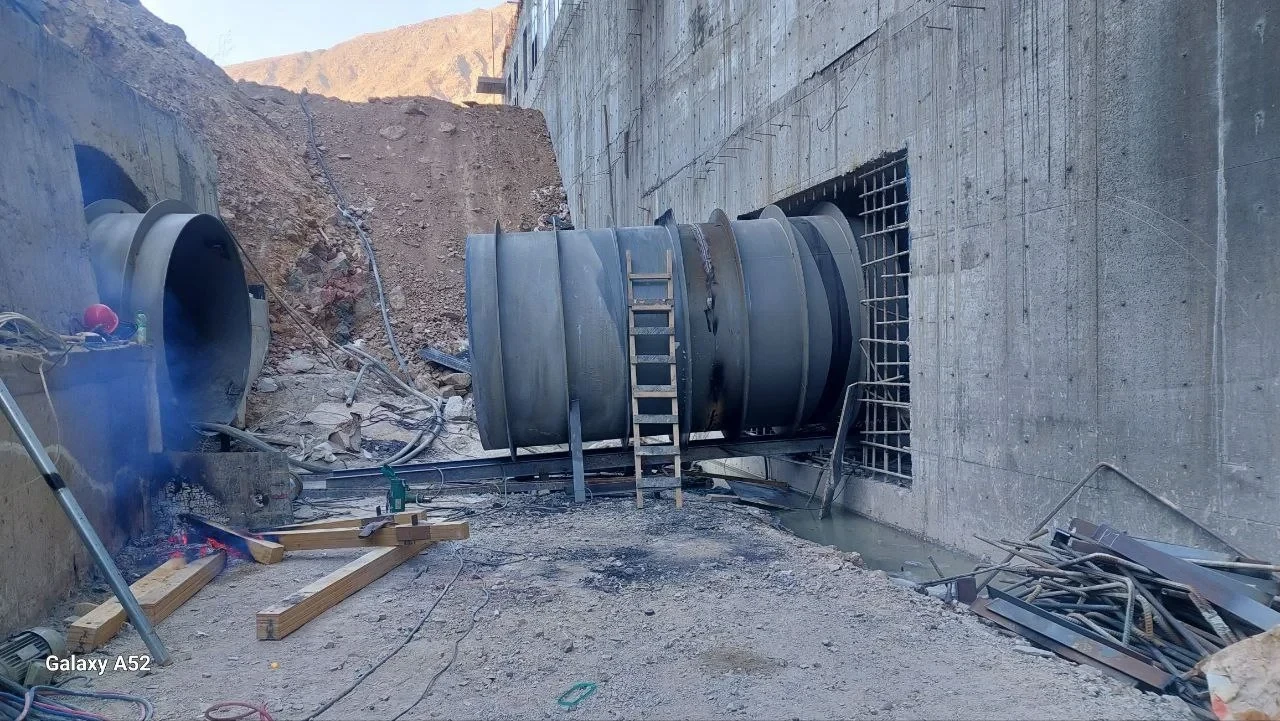

  • готовится монтаж тоннельной развязки с тремя выходами: в одном из выходов уже смонтированы металлоконструкции длиной 93,6 метра, в другом — 74,4 метра.
Кроме того, в здании гидроэлектростанции выполнены важные строительные этапы:


  • строительство здания ГЭС завершено на 90%;

  • завершены армирование и бетонирование колонн для подъемных механизмов затворов водосбросного канала нижнего бьефа;

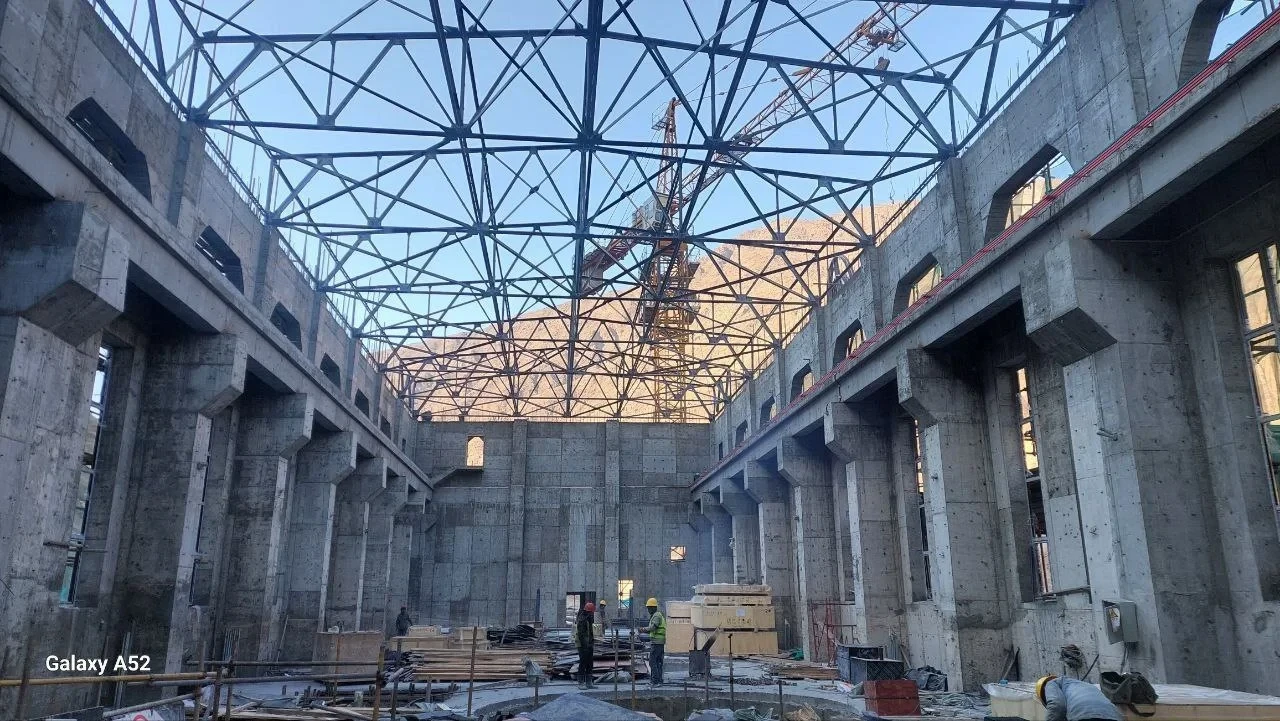

  • завершен монтаж каркаса кровли, работы по укладке кровельного покрытия продолжаются;

  • успешно завершен монтаж гидротурбин №№ 1, 2 и 3, а также дисковых затворов.
Установленная мощность Орто-Токойской ГЭС составляет 21 МВт, и ожидается, что завершение всех строительных работ состоится в первом полугодии 2026 года.
