Реконструкция Уч-Курганской и Камбаратинской ГЭС-2: согласованы ускоренные графики поставок и монтажа оборудования
Алпбек Садыров, генеральный директор ОАО «Электрические станции», посетил мероприятия, организованные компанией Dongfang Electric Corporation и ее дочерней структурой Dongfang Electric Machinery Co., Ltd., которые проходили в китайских городах Чэнду и Дэян. В рамках визита он также провел двустороннюю встречу с представителями CNEEC и Sinohydro.
Во время встречи обсуждались ключевые вопросы реализации проектов, связанных с «Введением второго гидроагрегата Камбаратинской ГЭС-2» и «Реконструкцией Уч-Курганской ГЭС». Это стало известно из сообщения Министерства энергетики Кыргызской Республики.
По итогам переговоров было достигнуто соглашение о сокращении сроков подготовки, сдачи и выполнения строительно-монтажных работ.
Основные итоги встреч:
Реконструкция Уч-Курганской ГЭС (ГА-1 и ГА-2):
- Ожидается, что 80% оборудования для ГА-2 будет поставлено до 1 февраля 2026 года;
- Для ГА-1 80% оборудования будет доставлено до 1 июня 2026 года;
- Проектные группы укомплектованы квалифицированными специалистами в области техники и управления;
- Работы по ГА-2 завершатся 1 октября 2026 года, а по ГА-1 — 1 ноября 2026 года.
Камбаратинская ГЭС-2 (ввод второго гидроагрегата):
- Решено ускорить проектные работы;
- Испытания модели турбины запланированы на январь 2026 года;
- Сроки подготовки, поставки, монтажа и пуско-наладочных работ по первым двум лотам сокращены;
- Процесс строительства и земельных ЦТО (л-3) также ускорен, что подтверждает необходимость дополнительных переговоров;
- Проверка заводского оборудования запланирована на апрель 2026 года.

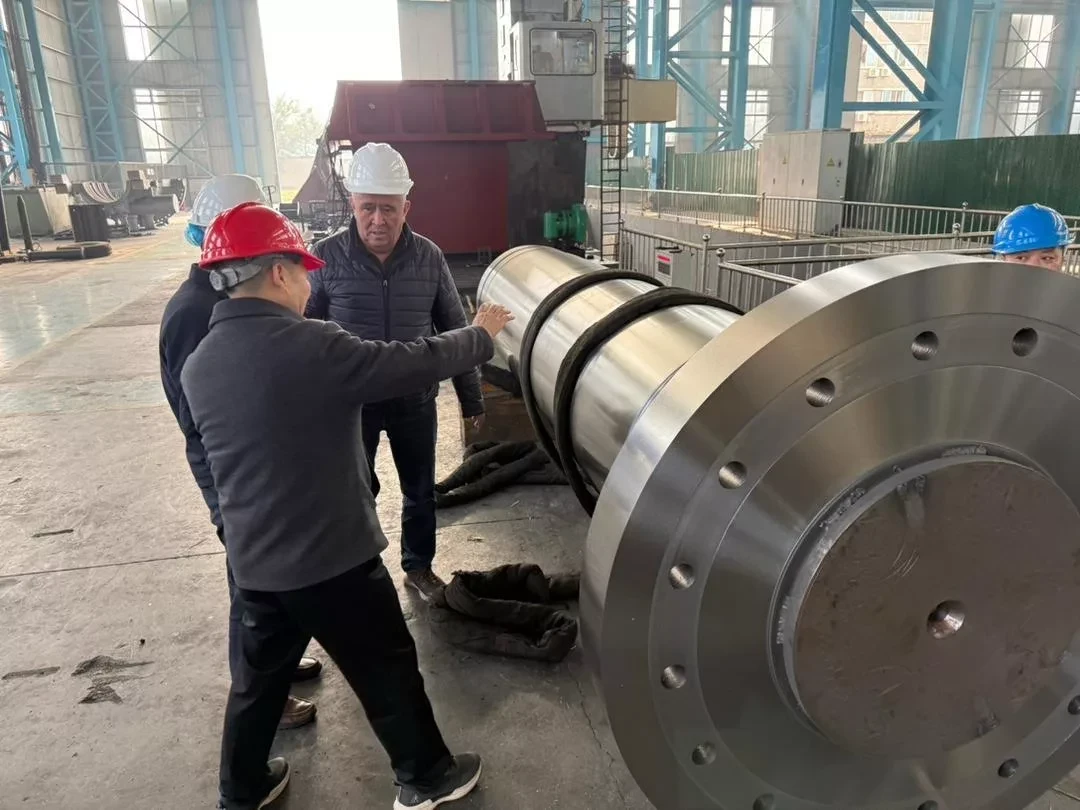

Во время визита делегация ознакомилась с производственными мощностями завода АБР, где изготавливают оборудование для ГА-1 и ГА-2 Уч-Курганской ГЭС. Инспекция подтвердила, что графики производства соблюдаются.
