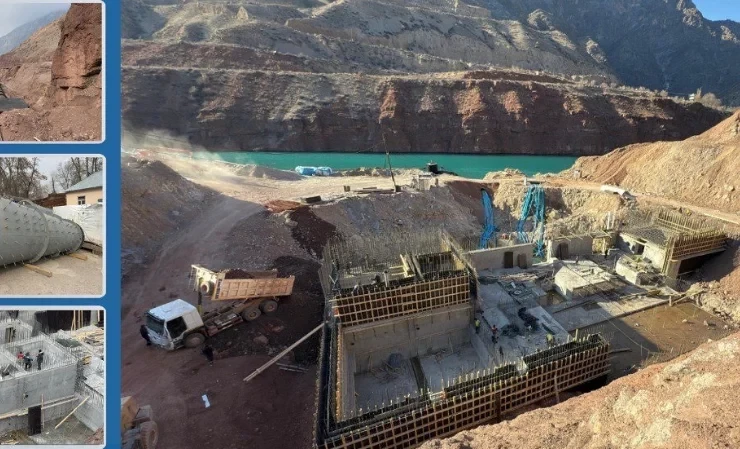

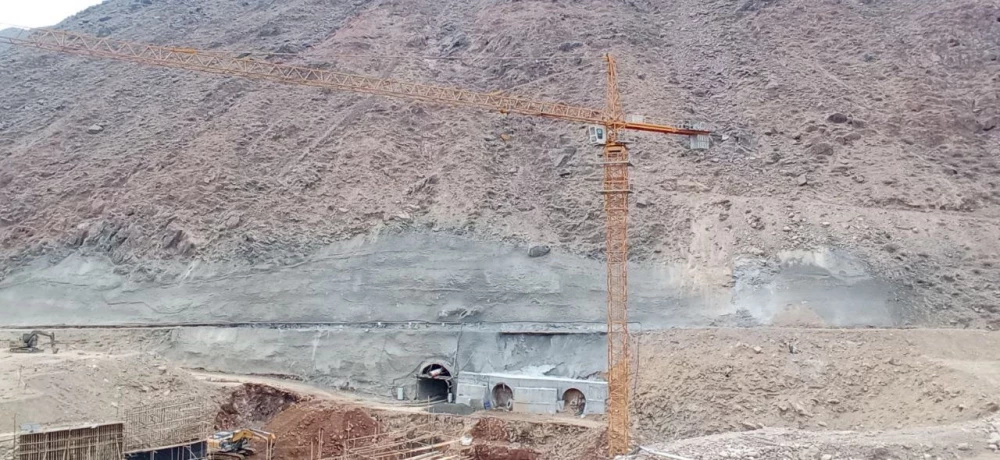

Орто-Токой суу сактагычындагы ГЭСтин курулушу. Сүрөт
Проектти ишке ашыруу үчүн куруучулар үчүн убактылуу жашоо комплексин уюштуруу жана бетон заводу куруу иштери жүргүзүлүүдө.
Орто-Токой суу сактагычындагы ГЭСтин курулушу. "Чакан ГЭС" ААКсынын басма сөз кызматынын сүрөтү.
Орто-Токой суу сактагычындагы ГЭСтин курулушу. "Чакан ГЭС" ААКсынын басма сөз кызматынын сүрөтү.
Орто-Токой суу сактагычындагы ГЭСтин курулушу. "Чакан ГЭС" ААКсынын басма сөз кызматынын сүрөтү.
Орто-Токой суу сактагычындагы ГЭСтин курулушу. "Чакан ГЭС" ААКсынын басма сөз кызматынын сүрөтү.
Орто-Токой суу сактагычындагы ГЭСтин курулушу. "Чакан ГЭС" ААКсынын басма сөз кызматынын сүрөтү.

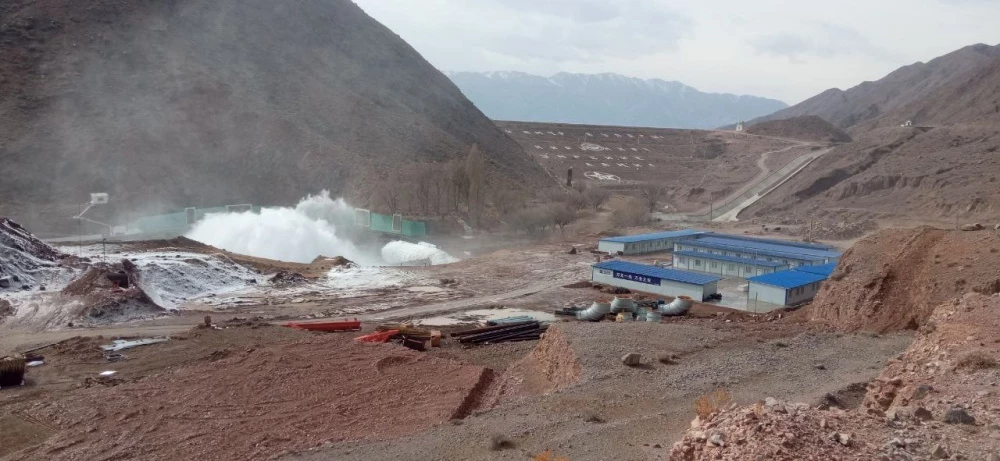

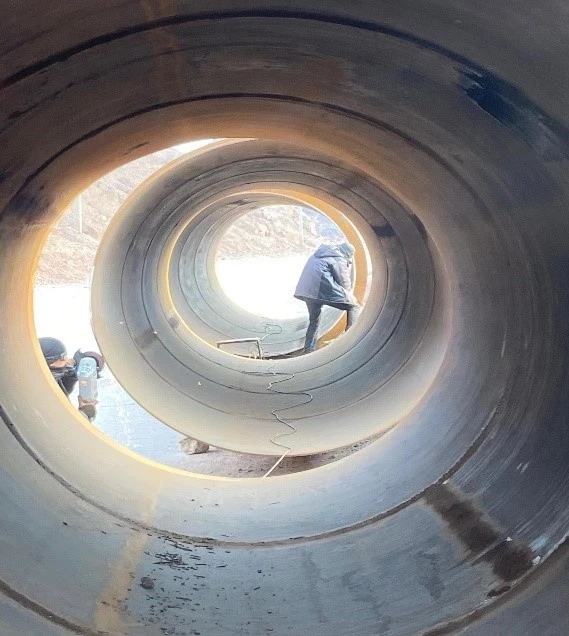

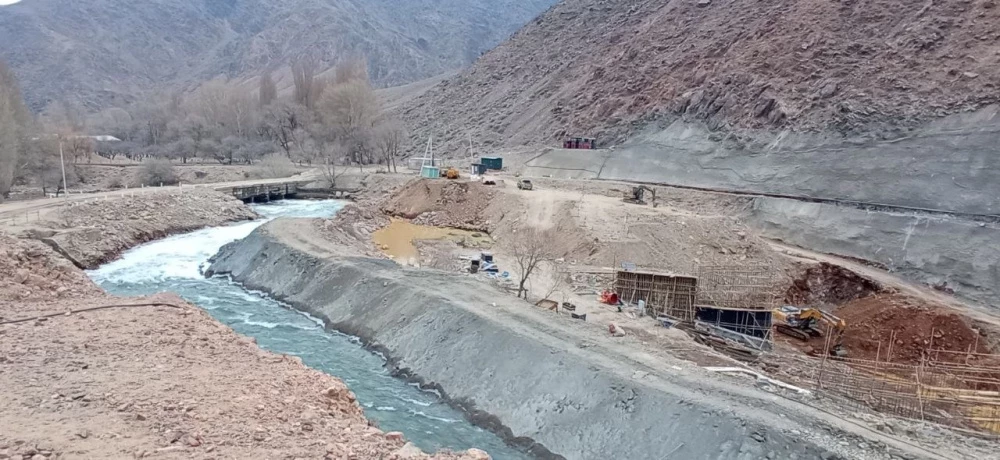

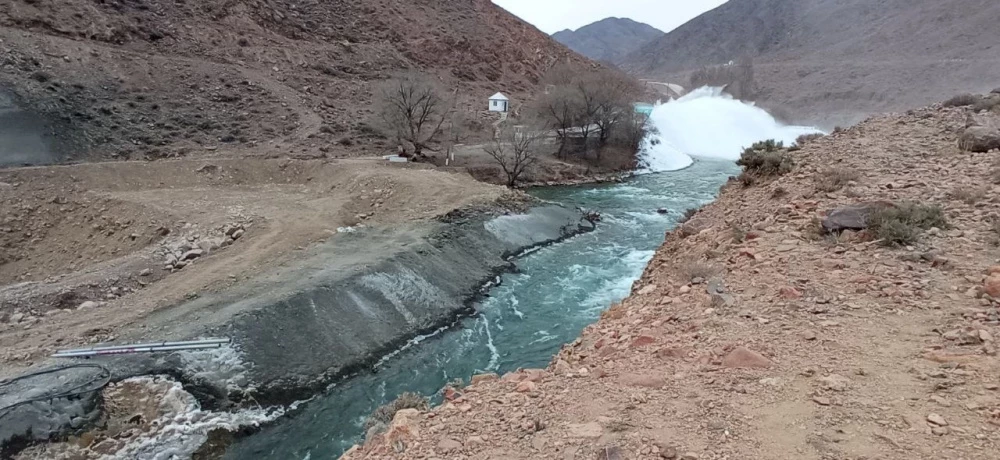

Учурда суу агызуучу каналдын таянычы үчүн бетон куюу иштери жүрүп жатат, Чу дарыясынын жээгинде бекемдөө иштеринин аткарылышы аяктады, жана тоннелдеги буроо иштеринин улантылышы – 10-мартта 460 метр буроолонду. Ошондой эле суу сактагычтын үстүндөгү курулуш жолун орнотуу иштери жүргүзүлүүдө.
Эске салсак, долбоор Кыргыз Республикасынын өкмөтүнө 2021-жылдын 30-июлунда бекитилген, ал эми 2023-жылдын 24-мартында China National Machinery Industry Corporation (СНМС) менен "Чакан ГЭС" ААКсы арасында станцияны куруу боюнча келишимге кол коюлган.
Иштер белгиленген графикке ылайык жүрүүдө, долбоор 2026-жылдын биринчи жарымында аякталышы керек.
